Phân xưởng sửa chữa Thủy điện Trị An hoàn thành thành công tác sửa chữa lớn các thiết bị công trình của Nhà máy Thủy điện Trị An năm 2024

Thứ hai, 30/12/2024 | 08:47 GMT+7
Theo kế hoạch đã được phê duyệt, năm 2024 tại Nhà máy thủy điện Trị An thực hiện sửa chữa lớn các hạng mục thiết bị: Thiết bị chống lũ đập tràn, hệ thống cứu hỏa, hệ thống điều khiển trung tâm, cẩu chân dê hạ lưu và cửa van, tổ máy H2, tổ máy H4. Năm 2024 là mốc son đánh dấu kỷ niệm 70 năm Ngày truyền thống Ngành Điện lực Việt Nam (21/12/1954 - 21/12/2024). Nhằm đáp ứng kỳ vọng quan trọng này, CBCNV Phân xưởng sửa chữa Thủy điện Trị An đã khắc phục các khó khăn, nỗ lực sửa chữa các công trình thiết bị tại Nhà máy Thủy điện Trị An đúng tiến độ, đảm bảo an toàn và chất lượng.

Ngày 19/12/2024 vào hồi 17h00 phút, Phân xưởng sửa chữa Thủy điện Trị An đã bàn giao tổ máy H2 Nhà máy Thủy điện Trị An cho Điều độ để vận hành chính thức sau khi kết thúc công tác sửa chữa, bảo dưỡng theo độ tin cậy RCM, đây cũng là danh mục thiết bị cuối cùng của Nhà máy Thủy điện Trị An được sửa chữa trong năm 2024.

Theo kế hoạch đã được phê duyệt, năm 2024 tại Nhà máy thủy điện Trị An thực hiện sửa chữa lớn các hạng mục thiết bị: Thiết bị chống lũ đập tràn, hệ thống cứu hỏa, hệ thống điều khiển trung tâm, cẩu chân dê hạ lưu và cửa van, tổ máy H2, tổ máy H4.

Năm 2024 là mốc son đánh dấu kỷ niệm 70 năm Ngày truyền thống Ngành Điện lực Việt Nam (21/12/1954 - 21/12/2024). Nhằm đáp ứng kỳ vọng quan trọng này, CBCNV Phân xưởng sửa chữa Thủy điện Trị An đã khắc phục các khó khăn, nỗ lực sửa chữa các công trình thiết bị tại Nhà máy Thủy điện Trị An đúng tiến độ, đảm bảo an toàn và chất lượng.

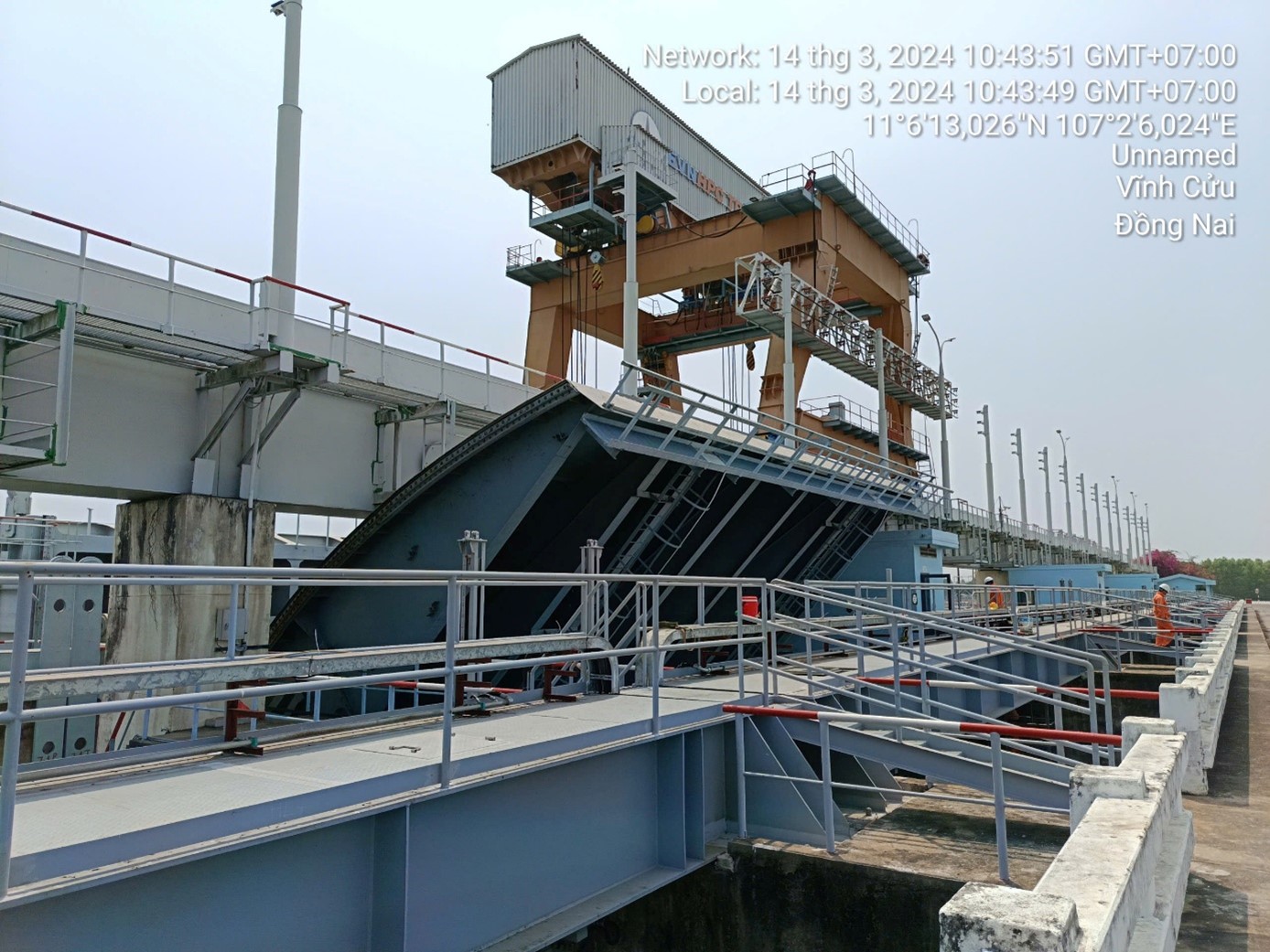

Công trình thực hiện SCL đầu tiên trong năm 2024 là thiết bị chống lũ đập tràn, thời gian thực hiện trong 3 tháng, bắt đầu từ tháng 3/2024 và kết thúc vào tháng 6/2024 để đảm bảo vận hành xả lũ điều tiết hồ chứa trong mùa mưa. Các hạng mục SCL bao gồm: SCL cẩu chân dê, sửa chữa sơn lại cửa van cung số 5 và số 5. Các thiết bị sau SCL đảm bảo vận hành an toàn theo yêu cầu.

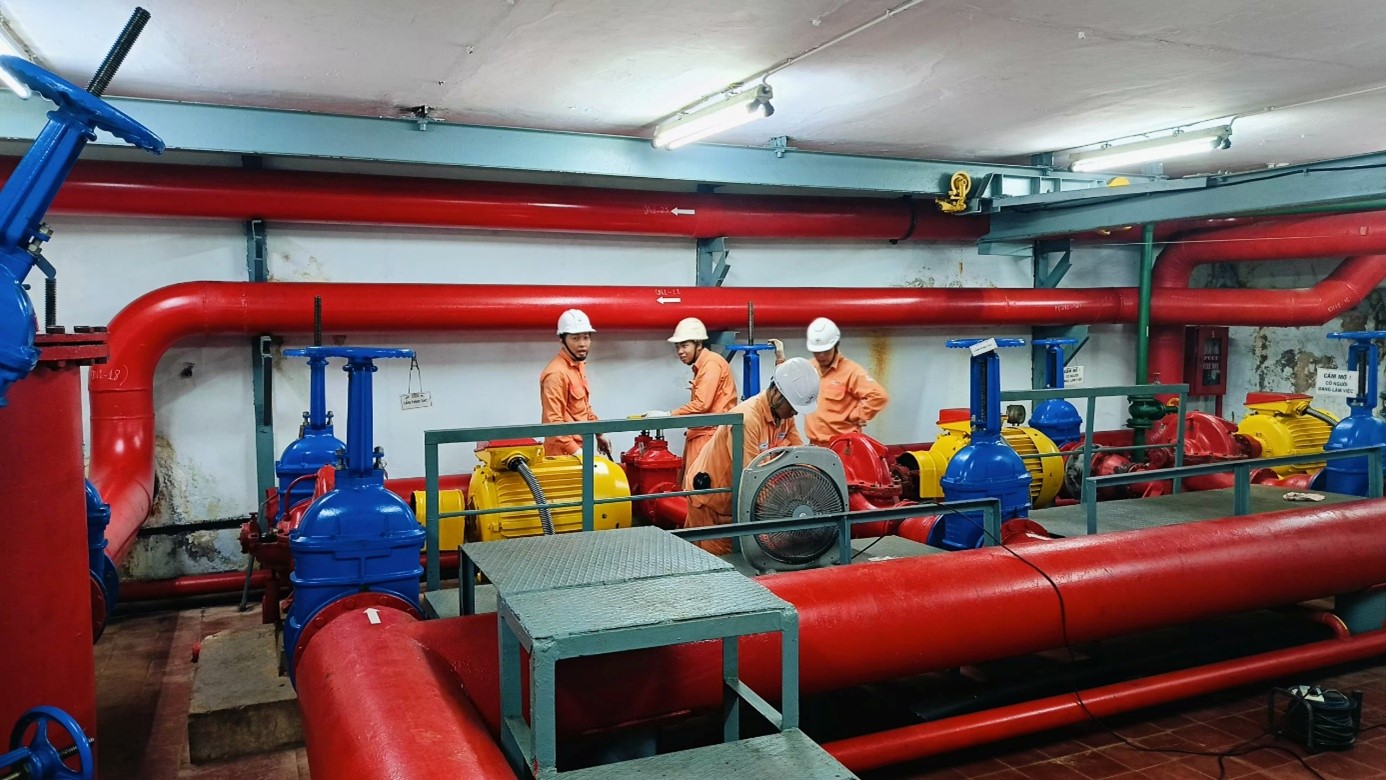

SCL hệ thống cứu hỏa được thực hiện từ tháng 7/2024 đến tháng 9/2024, các hạng mục sửa chữa gồm: kiểm tra, bảo dưỡng, thí nghiệm thiết bị trạm bơm cứu hỏa, thiết bị hệ thống báo cháy và chữa cháy; Thay thế đường ống cứu hỏa trạm 220kV. Các thiết bị đã được sửa chữa đảm bảo chất lượng.

Hệ thống điều khiển trung tâm được sửa chữa từ tháng 8/2024 đến tháng 10/2024, các hạng mục sửa chữa gồm: sắp xếp, di chuyển các máy tính về vị trí mới; đấu nối các máy tính; sao lưu dữ liệu. Hệ thống điều khiển trung tâm sau chưa chữa đảm bảo vận hành ổn định và an toàn.

Hạng mục cẩu chân dê hạ lưu và cửa van được sửa chữa từ tháng 9/1014 đến tháng 10/2024, các hạng mục sửa chữa bao gồm: kiểm tra, bảo dưỡng, thí nghiệm thiết bị cẩu chân dê, sửa chữa sơn lại các cửa van hạ lưu. Thiết bị sau sửa chữa đảm bảo yêu cầu kỹ thuật, cẩu chân dê đã được kiểm định an toàn đạt yêu cầu.

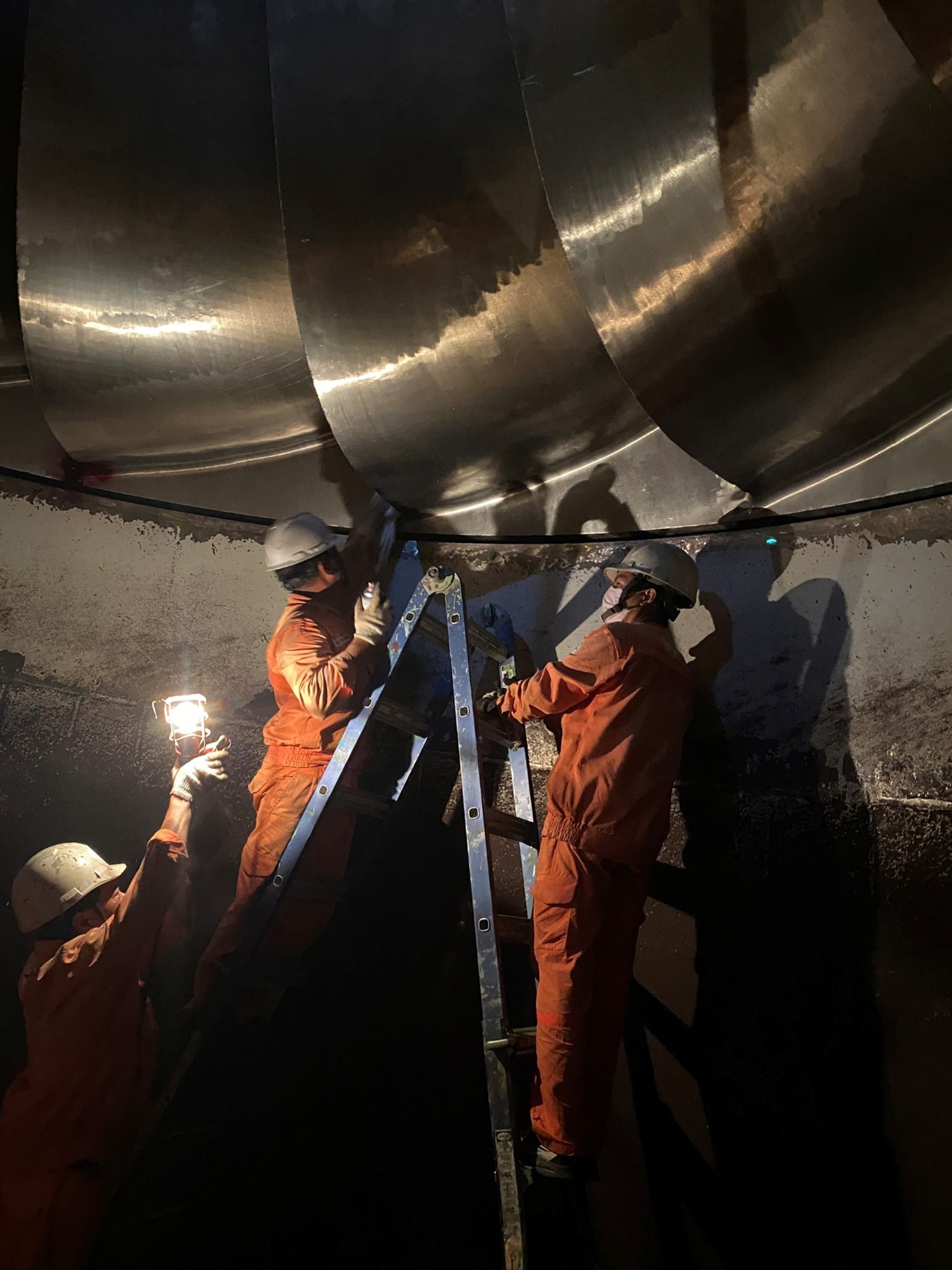

Đối với danh mục tổ máy, trong năm 2024 do tình hình cung cấp vật tư thiết bị thay thế gặp khó khăn, đặc biệt là cung cấp thiết bị van trượt chính nên công tác SCL tổ máy H4 phải thực hiện thành 2 giai đoạn, giai đoạn 1 sửa chữa thông thường theo kết quả RCM, giai đoạn 2 là thời gian thay thế van trượt chính. SCL tổ máy H4 trong giai đoạn 1 được thực hiện trong thời gian 15 ngày, bắt đầu từ ngày 15/11/2024 đến 30/11/2024. Các hạng mục SCL gồm: kiểm tra hàn xâm thực bánh xe công tác, sửa chữa các hệ thống cơ khí máy phát, tuabine, thay thế các bộ làm mát ổ đỡ và ổ hướng máy phát, sửa chữa, thí nghiệm các thiết bị phần điện…Đến ngày 28/11/2024 toan bộ khối lượng SCL tổ máy H4 giai đoạn 1 đã được thực hiện xong, tổ máy đã đưa vào hân hành thương mại từ 14h00 ngày 28/11/2024 vượt 2 ngày so với tiến độ theo kế hoạch.

Sau khi tổ máy H4 đưa vào vận hành sau SCL, tổ máy H2 được tiếp tục đưa ra SCL, thời gian thực hiện 15 ngày bắt đầu từ ngày 05/12/2024 đến 19/12/2024. Các hạng mục SCL được thực hiện theo kết quả phân tích RCM. Với sự nổ lực của toàn thể CBCNV trong Phân xưởng, tổ máy H2 đã thực hiện SCL xong và đưa vào vận hành ngày 19/12/2024 đúng tiến độ theo kế hoạch, tổ máy vận hành an toàn.

Về công tác đảm bảo an toàn vệ sinh lao động trong SCL, CBCNV của Phân xưởng đều được huấn luyện đầy đủ về an toàn lao động và quy trình làm việc, tuân thủ đầy đủ các quy định về phiếu/lệnh công tác, các nguy cơ về mất an toàn được nhận định và đưa ra các biện pháp phòng ngừa kịp thời. Trong suốt quá trình SCL không để xảy ra tai nạn lao động hay cho con người và thiết bị.

Với sự nổ lực và quyết tâm của CBCNV, việc phân bố nhân lực phù hợp của Lãnh đạo Phân xưởng, sự động viên khích lệ kịp thời của các tổ chức Đoàn thể, công tác SCL các hạng mục thiết bị, công trình tại Nhà máy Thủy điện Trị An năm 2024 đã được thực hiện hoàn thành đúng yêu cầu, đảm bảo chất lượng và an toàn. Đây cũng là thành quá góp phần đảm bảo kế hoạch cung ứng điện quốc gia và định vị thế vị thế của Trung tâm Dịch vụ sửa chữa EVN, nâng tầm thương hiệu ngành Điện lực Việt Nam chào mừng kỷ niệm 70 năm Ngày Truyền thống Ngành Điện lực Việt Nam.

Tác giả: Nguyễn Văn Khải - PXSC Thủy điện Trị An
