Phân xưởng sửa chữa Thủy điện Lai Châu phấn đấu vượt tiến độ sửa chữa lớn tổ máy chào mừng 70 năm ngày Truyền thống ngành Điện

Thứ hai, 23/12/2024 | 13:31 GMT+7
Tổ máy H2 là tổ máy được thực hiện sửa chữa lớn cuối cùng trong năm 2024 tại Nhà máy Thủy điện Lai Châu. Thời gian sửa chữa tổ máy bắt đầu từ đầu tháng 12 nên Phân xưởng sửa chữa Thủy điện Lai Châu đã đề ra nhiệm vụ phấn đấu vượt tiến độ để chào mừng kỷ niệm 70 năm ngày Truyền thống ngành Điện (21/12/1954-21/12/2024).

Tổ máy H2 là tổ máy được thực hiện sửa chữa lớn cuối cùng trong năm 2024 tại Nhà máy Thủy điện Lai Châu. Thời gian sửa chữa tổ máy bắt đầu từ đầu tháng 12 nên Phân xưởng sửa chữa Thủy điện Lai Châu đã đề ra nhiệm vụ phấn đấu vượt tiến độ để chào mừng kỷ niệm 70 năm ngày Truyền thống ngành Điện (21/12/1954-21/12/2024).

Lịch sửa chữa lớn tổ máy H2 Nhà máy thủy điện Lai Châu theo kế hoạch được phê duyệt là từ 01/10/2024 đến 20/10/2024. Tuy nhiên theo dự báo khí tượng thủy văn lưu lượng nước về hồ Lai Châu trong tháng 10 rất lớn nên Trung tâm dịch vụ sửa chữa EVN (Trung tâm) đã phối hợp với Công ty Thủy điện Sơn La đăng ký thay đổi lịch sửa chữa sang đầu tháng 12 để đảm bảo sử dụng tối ưu nguồn nước. Sau khi có quyết định phê duyệt lịch sửa chữa tổ máy H2 mới, Chi bộ Đảng Phân xưởng sửa chữa Thủy điện Lai Châu đã họp và đưa ra chủ trương thi công sửa chữa lớn vượt tiến độ để chào mừng 70 năm ngày Truyền thống ngành Điện.

Thực hiện chủ trương của Chi bộ, Phân xưởng sửa chữa Thủy điện Lai Châu (Phân xưởng) đã ngay lập tức hiệu chỉnh phương án tổ chức thi công và đề xuất thành lập Ban chỉ huy công trường nhằm sẵn sàng đẩy nhanh tiến độ trong thi công. Đến ngày 27/11/2024 toàn bộ vật tư thiết bị phục vụ thi công đã được nghiệm thu và vận chuyển đến khu vực sửa chữa. Ngày 29/11/2024 toàn bộ Cán bộ công nhân viên (CBCNV) tăng cường từ các phân xưởng khác đã được huấn luyện an toàn tại vị trí làm việc.

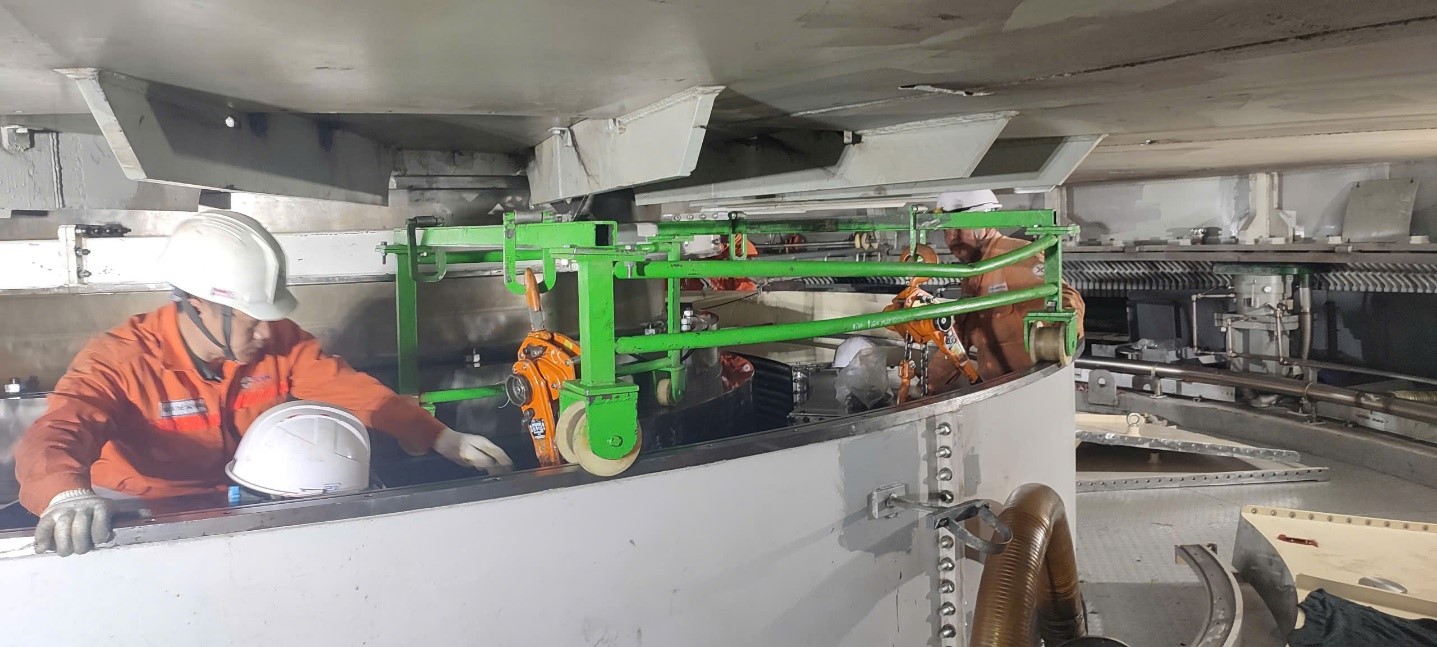

Để đẩy nhanh tiến độ sửa chữa, Phân xưởng đã thực hiện làm 3 ca liên tục đối với công tác quay máy phục vụ vệ sinh và kiểm tra thanh dẫn máy phát. Đây là công việc ảnh hưởng đến tiến độ của nhiều đội công tác do khi quay máy phát các vị trí như ổ hướng, ổ đỡ, buồng xoắn, côn khuỷu ... không thể thực hiện sửa chữa được.

Một trong những công tác ảnh hưởng đến tiến độ là bảo dưỡng các bộ làm mát không khí máy phát do khối lượng công việc lớn và nhiều bước thực hiện. Công việc này cần phải thực hiện từ tháo dỡ, cẩu chuyển thiết bị đến vị trí bảo dưỡng, vệ sinh thông rửa toàn bộ các đường ống nước bên trong đến thử áp lực chịu đựng rồi mới có thể lắp đặt lại các bộ làm mát. Vì vậy, Phân xưởng đã bố trí những nhân lực tốt nhất cho đội công tác thực hiện công việc này, đặc biệt là lái cẩu và chỉ huy cẩu dày dạn kinh nghiệm.

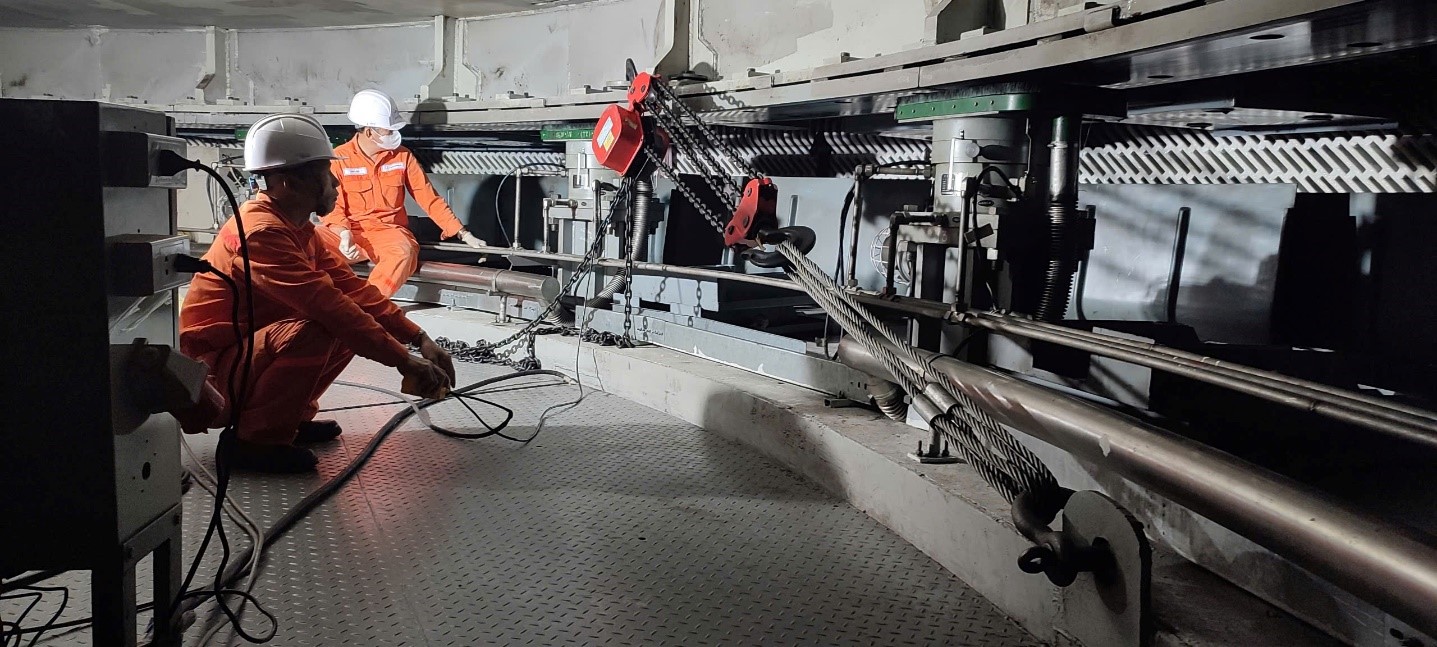

Phân xưởng cũng đã bố trí chỉ huy và lái cẩu phù hợp để cẩu chuyển và lật cực từ máy phát do các vòng dây của cực từ có dạng nhô ra để tản nhiệt nên rất dễ bị cong vênh nếu có va đập. Cần phải sử dụng 2 móc nâng của cẩu để lật cực từ dọc thành ngang.

Ngoài ra, Phân xưởng đã sử dụng các bộ gá tự gia công trong quá trình tháo lắp thiết bị giúp cho tiến độ công việc được rút ngắn rất nhiều. Đối với những không gian nhỏ hẹp mà trọng lượng thiết bị lớn thì các bộ gá này phát huy tác dụng rất lớn, không chỉ giúp đấy nhanh tiến độ công việc mà còn giúp tiết kiệm công sức.

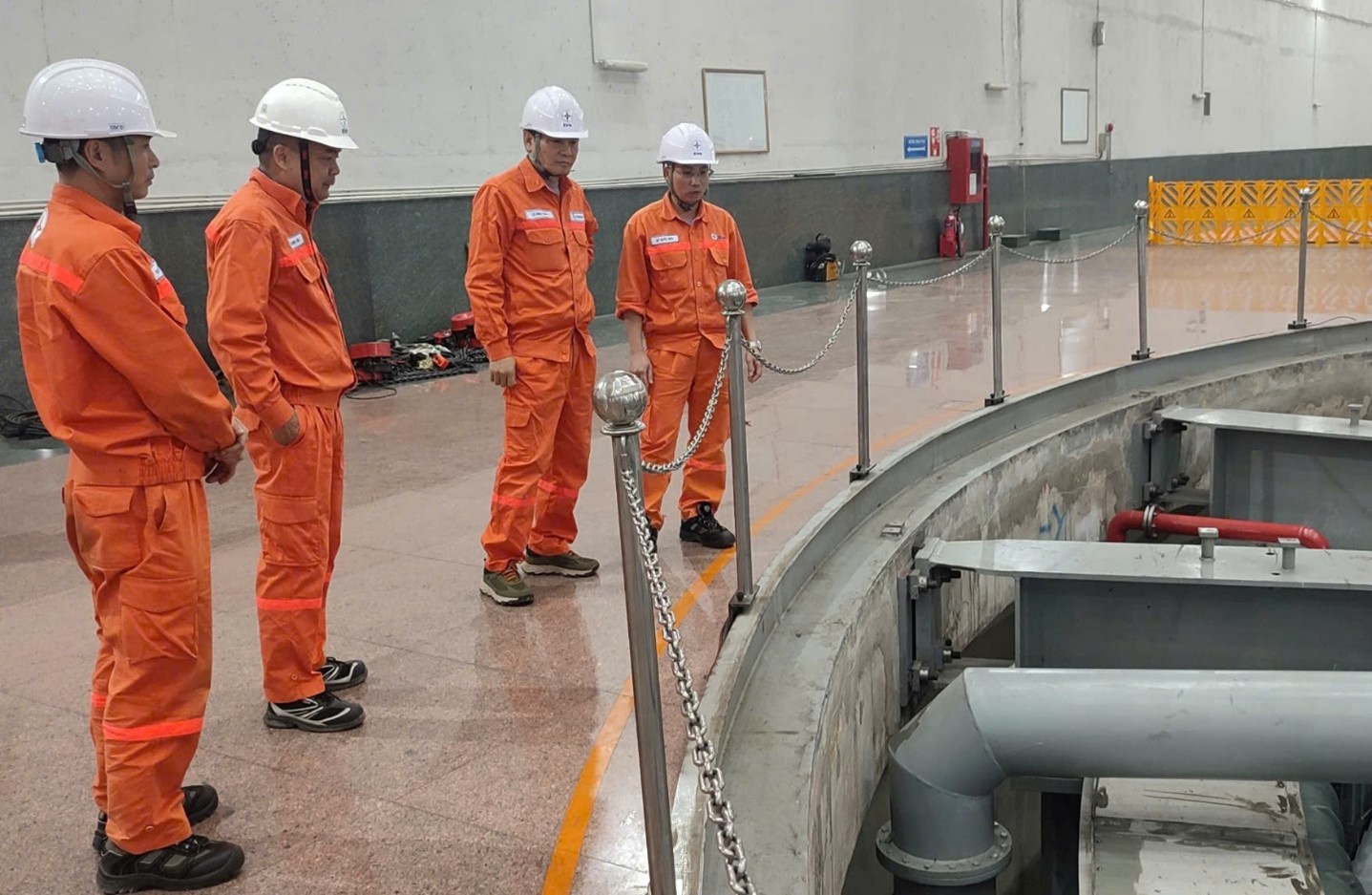

Phấn đấu thi công sửa chữa lớn vượt tiến độ nhưng Phân xưởng cũng không quên công tác an toàn trong thi công. Với truyền thống 70 năm, việc đảm bảo an toàn luôn là chú trọng hàng đầu của ngành Điện. Trong giai đoạn hiện nay, ngành điện không chỉ chú trọng đến an toàn điện, an toàn vệ sinh lao động mà còn quan tâm đến an toàn thủy-cơ-nhiệt-hóa, an toàn sức khỏe nghề nghiệp. Vì vậy, trong quá trình sửa chữa lớn, các CBCNV đều được trang bị đầy đủ bảo hộ lao động. Các khu vực thi công đều đảm bảo thông gió, chiếu sáng, tạo điều kiện tốt nhất cho người lao động thực hiện công việc.

Đặc biệt, trong quá trình thi công, Giám đốc và Phó giám đốc Trung tâm đã đích thân đến hiện trường để kiểm tra, đôn đốc và chỉ đạo công tác sửa chữa. Đồng thời, Ban giám đốc đã truyền thông trực tiếp cũng như động viên, khích lệ toàn bộ CBCNV tham gia sửa chữa lớn tổ máy H2. Từ đó, tinh thần CBCNV được nâng lên rất cao giúp cho tiến độ công việc ngày càng được đẩy nhanh.

Như vậy, từ chủ trương đến phương án cũng như các giải pháp trong thi công cùng với sự quan tâm, chỉ đạo sát sao của lãnh đạo Trung tâm có thể khẳng định công tác sửa chữa lớn tổ máy H2 Nhà máy Thủy điện Lai Châu chắc chắn sẽ vượt tiến độ. Không những vậy quá trình thi công sẽ an toàn tuyệt đối cho người lao động và chất lượng thiết bị sau sửa chữa sẽ đảm bảo vận hành ổn định tin cậy. Không có gì tuyên truyền sâu rộng bằng hành động thực tế. Việc phấn đấu vượt tiến độ trong sửa chữa, đưa tổ máy vào vận hành ngay trước ngày kỷ niệm 70 năm ngày Truyền thống ngành Điện là hoạt động thiết thực nhất của Phân xưởng để tuyên truyền, kỷ niệm 70 năm ngày Truyền thống ngành Điện.

Trương Trọng Nghĩa - PXSC TĐ Lai Châu
